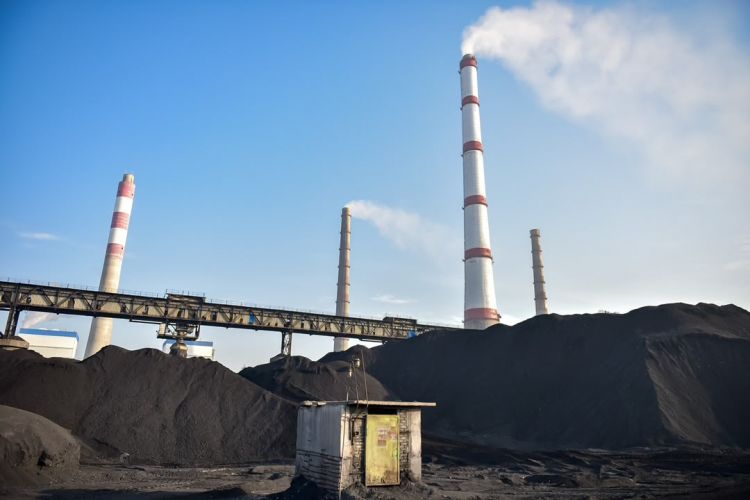

Согласно данным мэрии, на ТЭЦ продолжаются масштабные ремонтные работы, направленные на обеспечение надежной работы в период максимальных зимних нагрузок. Эти работы являются частью подготовки к отопительному сезону 2026-2027 годов.
Объем работ на ТЭЦ

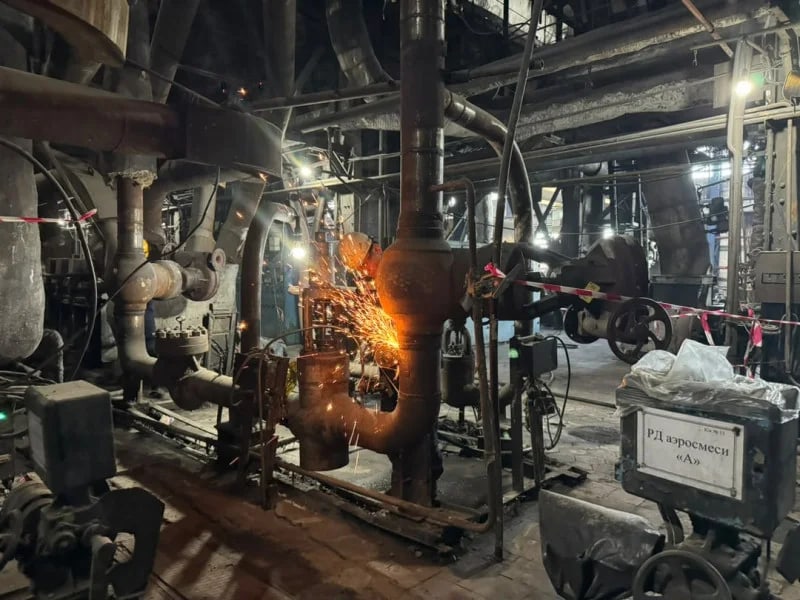

На предприятии запланирован средний и текущий ремонт четырех котлоагрегатов, а также текущий ремонт двух энергоблоков и шести турбоагрегатов. По состоянию на 24 сентября ремонтные работы были завершены на одном энергоблоке и пяти турбоагрегатах.

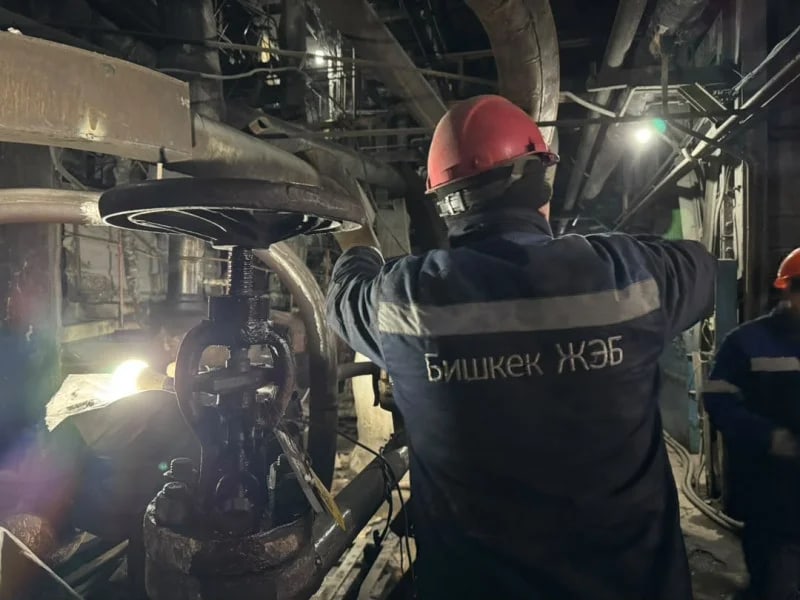

После инцидента на ТЭЦ в 2024 году были проведены работы по восстановлению зданий и сооружений, а также ремонту и техническому обследованию как основного, так и вспомогательного оборудования.
Теплосети и котельные: прогресс в подготовке
Подготовка к отопительному сезону также включает работы с тепловыми сетями. МП «Бишкектеплосеть» выполнило ремонт 4 189 метров из 5 104 метров тепловых сетей, что составляет 82% от запланированного объема. МП «Бишкектеплоэнерго» заменило 3 700 метров из 4 197 метров изношенных теплосетей, достигнув 88% готовности. Кроме того, ремонтно-восстановительные работы на 100 из 114 котельных уже завершены.
Оценка рисков
- Техническое состояние оборудования находится под постоянным контролем
- Выявленные замечания устраняются
- Проводимые работы обеспечат надежный функционал ТЭЦ в период максимальных зимних нагрузок
